锦州钛业有限公司混凝土烟囱新建
所属分类:烟囱新建 发布日期:2019-5-30 浏览:


烟囱主要施工技术方案

1、内井架、平台及提升系统安装施工

其整体的施工工艺如附图一所示。

1.1内井架安装施工

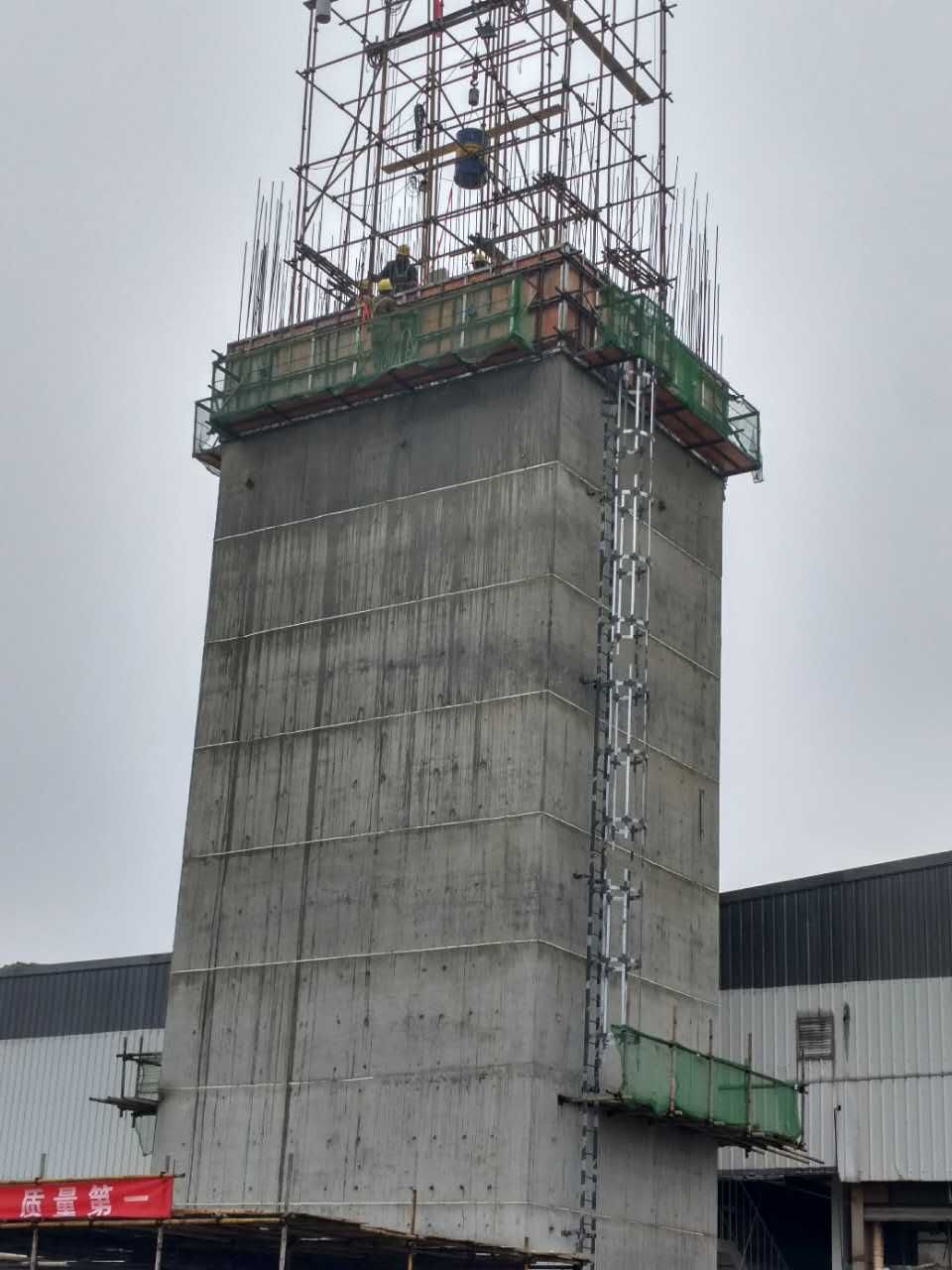

内部垂直提升架高1.25m,采用钢管脚手架搭设,站杆水平步距1.5m,水平横杆竖向步距1.15m,按烟囱内径的收比度进行搭设,内架直径随同衬尺寸逐步减小(内进架的验算见后附件一)。搭设钢管架时,要将钢管两端伸入内衬砖砌体中,搁在砖砌体上(见下图:详A)。在高度方向,每隔10m的牛腿处必须将周围4根钢管伸长,直到其两端锚入筒壁砼中50mm,与砼壁加固一次,保证并架的强度和稳定性,安装时在极端包上水泥隔离砼,以免今后拆不出钢管(见下图:详B)。

烟囱施工的竖井架是随烟囱筒壁施工逐步增高,第一次安装高度为超出±0.000处3~5m,井架底支承在砼基础内底板上,基础砼表面不平之处须以钢板垫平。吊笼在安装井架时,事先放置于指定竖井中。搭设时所有人员必须配安全带,穿防滑绝缘鞋。钢管等向上传时,一定要用麻绳提升。

1.2操作平台施工

操作平台共两层,下层为砌砖扎筋用,上层为提升提板,支设模板,浇砼用。在操作台上满铺50×300的木跳板,木跳板与井架钢管之间用棕强或8号铁丝绑扎牢固,不能出现“瞎跳”,板与板间要严密拉缝,木跳板与钢管间的大缝隙要用窄板条或铁皮封死。操作台随井架上升,所用木板准备三套周转使用。

在井架中间编心位置留出0.9×0.9m的方孔,作料桶上下料通道,在中心位置留出一0.2×0.2m小孔,作为施工过程中测定筒身中心线的孔洞。制作1.2m×1.2m的封洞板,待料桶上到平台后,用其封住洞口,便于卸料时放置手推车,及平时人员行走以确保安全。

井架上不设外圈平台,紧固钢丝蝇的人员只在位于外爬梯处进行紧固操作。支模及提升模板时人均站在已绑扎好的环壁筋内,不在外面施工。如砼出现表面质量问题需要处理时,人员在外挂爬梯上进行处理。

IMG_3836.JPG 106260899783301552.jpg


上一个:无

江苏金蜘蛛高空工程有限公司
手机:15895186111   电话:0515-88657888   传真:0515-88735888
邮箱:jsjzzgk@139.com   微信:15895186111   QQ:756039639
联系人:周先生   网址:www.y66666.com 城市推广列表    苏ICP备15028385号-3
